こんな課題ありませんか
- 図面のどこまでが切土で、どこからが盛土なのかを自信を持って読み取れない
- 盛土と切土で、沈下や崩壊のリスクがどう違うのか説明できない
- どの規模の造成から盛土規制法の許可が必要になるのかわからない
盛土・切土の意味と地盤特性の違い、ハッチングや大規模盛土造成地マップでの見分け方、許可基準を整理し、点群データで範囲と土量を数値で把握する考え方までわかります。

盛土・切土の意味と地盤特性の違い、ハッチングや大規模盛土造成地マップでの見分け方、許可基準を整理し、点群データで範囲と土量を数値で把握する考え方までわかります。
現場の図面や物件情報で「盛土」「切土」という言葉に出くわしたとき、なんとなく意味は理解していても、実際の業務で「境界がどこにあるのか」「リスクをどう読み取るべきか」といった判断に不安を感じることはないでしょうか。
一方で、図面や2次元の資料だけでは高低差やボリュームなどの全体像をつかみにくく、現況と計画の差分を正確に読み取るのが難しい場面も少なくありません。
この記事では、盛土・切土それぞれの意味と違い、図面での見分け方、測量時のポイントまでを解説します。基礎知識の整理だけでなく、現場での判断精度を高めるための考え方まで押さえていきましょう。

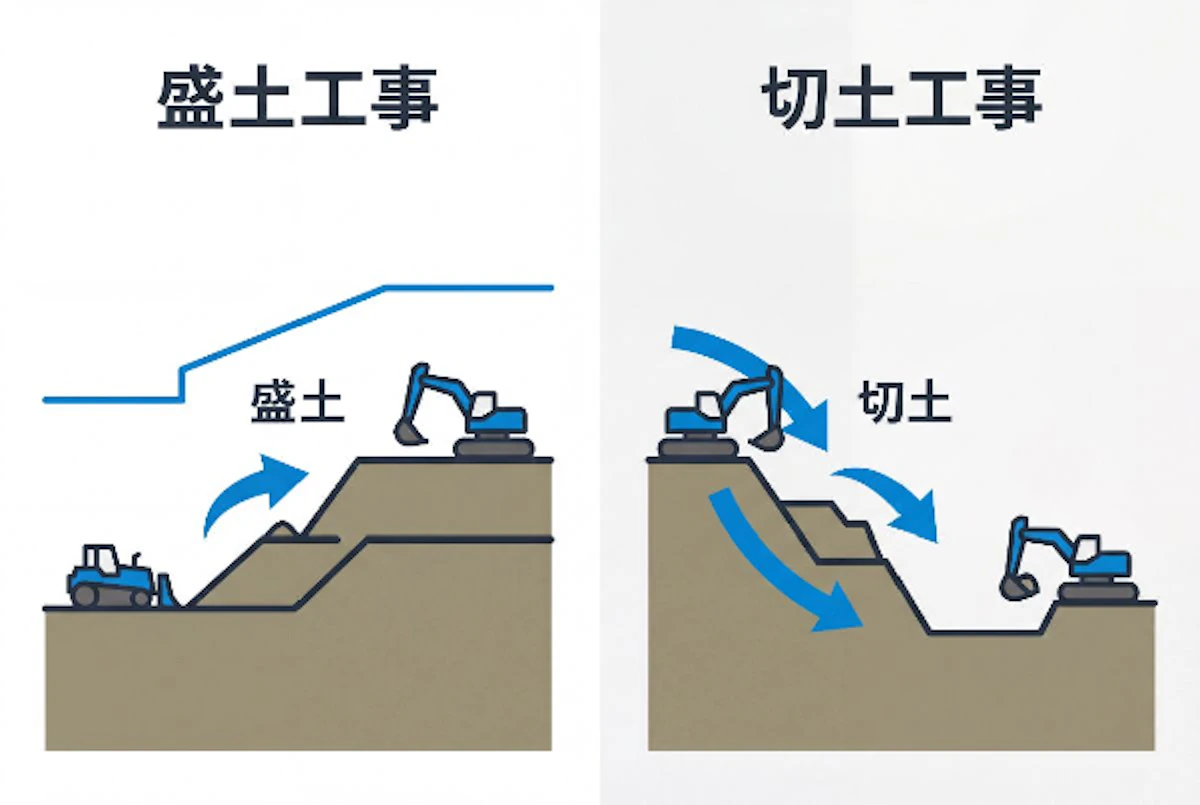

盛土と切土は、造成工事における地形操作の2つの基本手法です。
どちらも「平坦な地盤をつくる」という目的は同じですが、できあがった地盤の性質やリスクは大きく異なります。

盛土とは、低い土地や谷部に土砂を積み上げ、地面を高くしたり平坦にしたりする工事のことです。山や斜面を削って出た土を谷側に運び込む場合もあれば、別の場所から土砂を搬入する場合もあります。
切土が「余分な高さを削り取る」作業なのに対して、盛土は「足りない高さを補う」作業です。
盛土部分は人工的に積み上げた層なので、締め固めが不十分だと沈下や崩壊につながりやすい点に注意が必要です。
また、「切盛土」という表現も現場でよく使います。一つの造成区域のなかで盛土と切土を組み合わせて地形を整える工事全体を指す言葉で、削り取った土をそのまま盛土材として流用することでコストと残土処分量を抑えるのが基本的な考え方です。
ただし、切土した土が必ずしも盛土に適した土質であるとは限らないため、実務では土質試験による判定や、必要に応じた改良材の添加が検討されます。

切土とは、丘陵や斜面などの高い地形を削り取って平坦な面をつくる工事です。
造成計画では最初に地形を読み取り、どこを切土してどこを盛土するかを決めることから始まります。
切土で出た土は、できるだけ同じ敷地内の盛土に再利用するのが合理的で、残土の搬出量を減らすことはコスト管理の面でも重要です。
切土した部分は、もともとの自然地盤が露出した状態になります。人工的に積み上げた盛土と比べると締まりがよく、建物の基礎を設けやすいのが特徴です。
ただし自然の地盤ゆえの地層傾斜や、硬い地盤、あるいは逆にもろい地盤が混在しているリスクがあります。
また斜面を切り開く性質上、切り取った面(切土のり面)の崩落防止や雨水排水への対処は丁寧に行う必要があります。

工事の進め方も、できあがった地盤の性質も、切土と盛土ではかなり異なります。

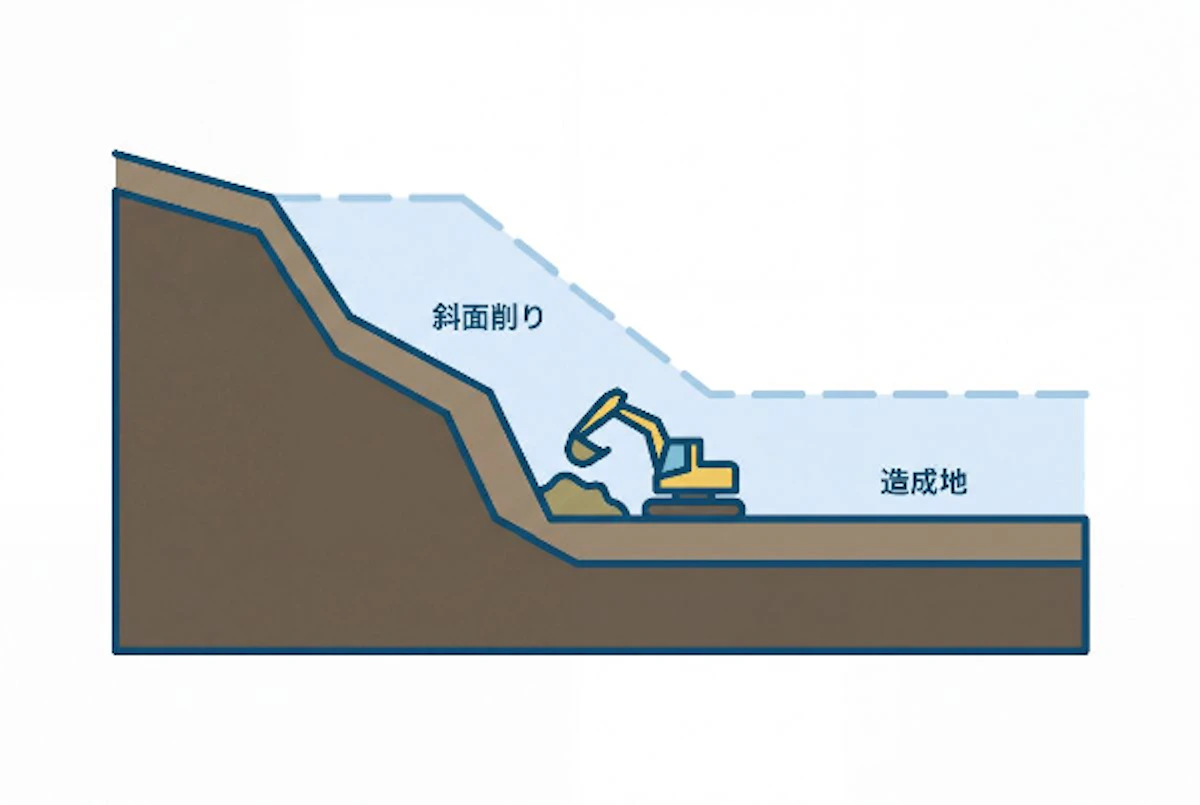

切土は、現況地盤(もともとの地盤面)が計画地盤より高い箇所で行う工事です。掘削機械で地盤を削り落とし、必要な高さに合わせます。
山の斜面を宅地にするとき、等高線より高い部分を切り取ってフラットな面をつくるのが典型的な例です。

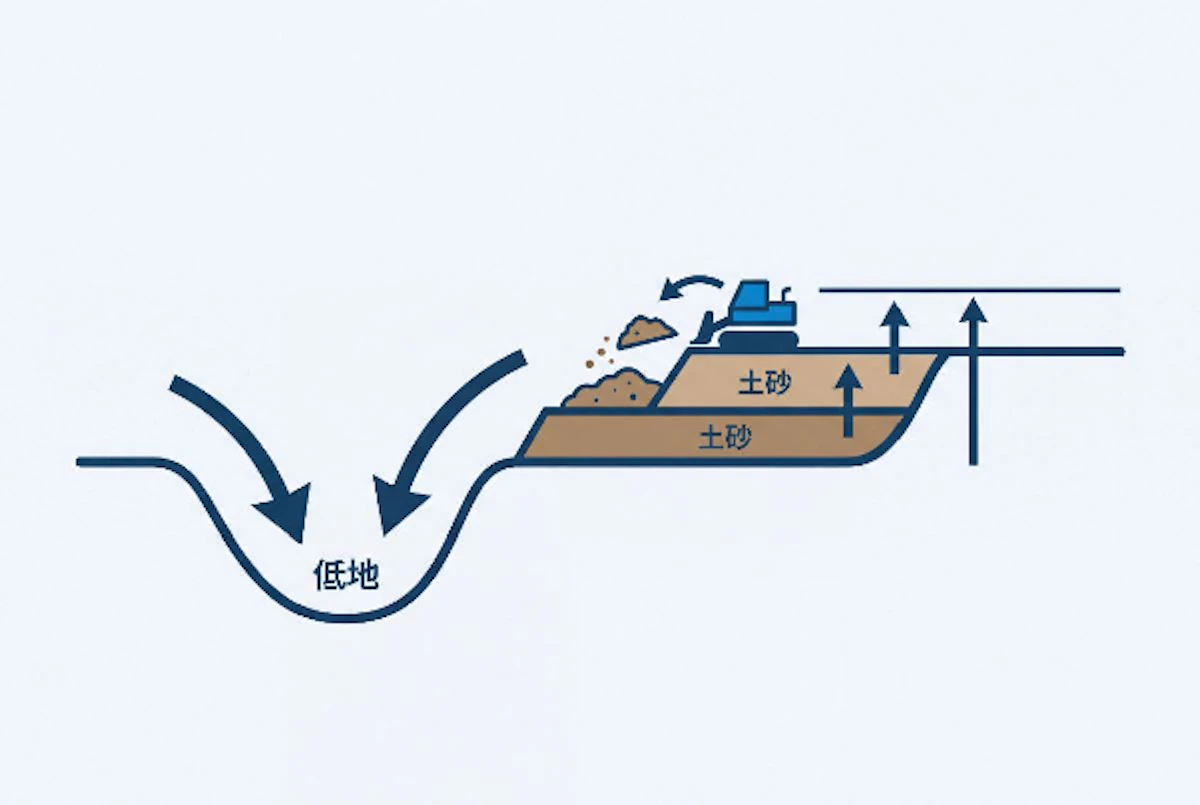

盛土は逆に、現況地盤が計画地盤より低い箇所に土砂を搬入して積み上げる工事です。
谷間や低地を造成するときによく使われます。斜面の造成では、高い側が切土・低い側が盛土になる「切盛り」の組み合わせが一般的で、断面図で現況地盤と計画地盤の高低差を確認すると、どちらの工事が必要かが自然に決まります。
切土は長年かけて自然に締め固まった原地盤をそのまま活かせるため、安定性が比較的高い傾向があります。
一方、盛土は人工的に積み上げた土で構成されるため、転圧(締固め)の施工管理が安定性を大きく左右します。
宅地造成に関する技術的基準では、盛土の崖に適用する高さ制限を切土の崖より厳しく設定しています。
例えば、擁壁を設置せずに済む「安息角」の基準も、切土より盛土のほうが緩やかな勾配を求められます。 盛土の安定性が切土より低いことを前提にした規定です。
同じ見た目の斜面でも、切土か盛土かによって許容できる勾配や必要な補強対策が変わります。
盛土と切土では、大雨や地震に対する地盤の挙動も異なります。
盛土は土粒子間の空隙が残りやすく、雨水の浸透による軟化や沈下が起きやすい点が、切土との大きな違いです。
特に、古い盛土と切土の境界線は、地盤の硬さが急変するため、不同沈下による建物のひび割れが発生しやすいです。
具体的な災害リスクや法規制の内容は次章で詳しく解説します。
盛土と切土では、地盤のなりたちが根本的に異なるため、リスクの種類もまったく違います。見た目には同じような平坦地や斜面であっても、その性質は正反対と言っても過言ではありません。
どちらが安全かを一概には言えず、それぞれの物理的な特性を理解したうえで判断することが求められます。
盛土は、もともとなかった場所に土を持ち込み、人工的に積み上げる工事です。
最大のリスクは、その「不安定さ」にあります。
締め固めが不十分だと、自重や建物の荷重によって数年〜数十年かけてゆっくりと沈下する「圧密沈下」が発生したり、地震や大雨をきっかけに土粒子が流動化し、一気に崩壊したりするリスクを孕んでいます。
とくに谷や沢を埋めた大規模な盛土造成地は、旧地形の谷底に沿って地下水が盛土内部に溜まりやすく、大地震時には地盤ごと滑り落ちる「滑動崩落」が起きることがあります。
国土交通省は、こうした大規模盛土造成地を対象に変動予測調査を実施し、住民への周知と自治体による対策を推進しています。
切土は、もともとの地盤をそのまま活かす工法です。自然地盤は長年かけて締め固まっているため、盛土と比べると沈下しにくく、地盤強度は総じて高い傾向にあります。
ただし、切土が安全とは言い切れません。斜面を切り崩すと、地下水の排水ルートが変わり、雨水が切土面から集中的に湧き出ることがあります。
また、高さのある切土法面(のりめん)には擁壁の設置が求められる場合があり、特に硬質岩盤の掘削が必要な場合には、通常の土砂掘削に比べて施工コストが増えることも珍しくありません。
さらに、急な切土斜面は、大雨や地震で法面崩壊が起きる危険もあります。擁壁には水抜き穴の設置が義務付けられていますが、経年劣化や詰まりによって機能が低下すると、背面に水圧が蓄積して崩壊につながるケースもあります。
平面図の記号や自治体が公表するマップを活用すれば、現地に行く前から造成状況をある程度読み取ることができます。
それぞれの媒体で何を見るべきか、順に説明します。
土木製図では、切土と盛土をハッチング(斜線模様)で区別するのが一般的です。
法面(のりめん)を平面図上に投影し、切土側と盛土側でそれぞれ異なる向きの斜線を描くことで、どちらの工事が行われたかを示します。
一般的に、ハッチングの線が太い(または短い線がある)側が高いほう(法肩)を指し、そこから低いほう(法尻)へ向かって線が伸びています。
国土交通省の3次元モデル表記標準(案)でも、法面等の記号は土木製図基準に従って表示することが望ましいとされており、設計図書を読む際はこのハッチングの向きと、法肩(のりかた)・法尻(のりじり)の位置を合わせて確認するのが基本です。
出典:3次元モデル表記標準(案)第2編 土工編 第1章 道路土工編|国土交通省
地図レベルでは、各市区町村が公表している「大規模盛土造成地マップ」が参考になります。
これは旧版地図と現在の地形を重ね合わせ、大量の盛土が施された区域を抽出したものです。
出典:大規模盛土造成地の滑動崩落対策推進ガイドライン及び同解説|国土交通省
実務では図面通りではない現況に遭遇する場面が少なくありません。
特に古い造成地では図面が残っていなかったり、図面が散逸していたり過去に増し盛りなど後から手が加わっているケースもあります。
現地では、まず隣地との地盤高の差を目視で確認します。周囲より明らかに高い土地は盛土の可能性が高く、逆に低い場合は切土または周辺一帯が盛土されたと推測できます。
擁壁がある場合は、亀裂・傾き・水抜き穴の状態も確認しておきましょう。法面の勾配が急すぎたり、表面に侵食の跡があったりする場合は、地盤の安定性に疑問符がつきます。
盛土・切土は現場の作業区分だけでなく、法令上の許可判断、ひいては工事の着工可否にも直結する概念です。
どの規模から許可が必要になるかを知っておくと、造成計画の初期段階でつまずかずに済みます。
土地の区画や形質を変える工事は都市計画法上の「開発行為」として位置づけられ、一定規模以上では都道府県知事などの許可が必要です。
これに加え、崖崩れや土砂災害のリスクが高い区域については 、盛土規制法(正式名称:宅地造成及び特定盛土等規制法)が別途適用されます。
2023年に強化された新法では、盛土を「土砂を人為的に堆積させて地盤を高くする行為」、切土を「地盤を人為的に削り取る行為」として明確に定義されました。
重要なのは、これが単なる土木用語ではなく、規制の網をかけるための「法的基準」である点です。例えば、駐車場にするためのわずかな整地であっても、法で定められた高さや面積を超えれば「許可が必要な工事」となり、無許可で行えば厳しい罰則の対象となります。
盛土規制法のもとでは、以下のいずれかに該当する場合に原則として許可申請が必要となります。
ここでの崖とは、地表面が水平面に対し30度を超える角度をなす土地を指します。
また面積の基準は500m²超が目安ですが、、都道府県の条例によって規制対象の規模が異なることがあるため、対象地の所在する自治体への確認が先決です。
出典:盛土規制法に基づく手続きが必要な工事かをご確認ください!|国土交通省
2023年5月に施行された盛土規制法は、従来の宅地造成等規制法を全面的に改正したものです。
旧法が指定区域内の宅地造成のみを対象としていたのに対し、新法は土地の用途(農地や森林など) や工事の目的を問わず、危険な盛土を全国一律の基準で包括的に規制します。
規制区域の指定は都道府県知事(または政令市長)が行います。許可が不要となるのは、公共施設用地での工事や、災害の発生のおそれがないと認められた工事に限られます。
既存の許可を受けた宅地造成工事については、盛土規制法施行後も一定の条件でみなし許可の扱いが認められていますが、新たな造成を行う場合は改めて最新基準での確認が必要です。
出典:盛土・宅地防災:盛土規制法の概要|国土交通省、「宅地造成及び特定盛土等規制法」(通称「盛土規制法」)について|国土交通省
現場によっては図面だけでは施工の最適解を判断しきれない場面が多々あります。
ここでは、確実な施工計画に不可欠な判断の考え方と、より正確に把握するための手段を整理します。
盛土か切土かを決める基準は、現況地盤(工事前の実際の地面の高さ)と計画地盤(設計上の仕上がり高さ)の相関関係にあります。
計画地盤が現況地盤より高ければ土を運び入れる盛土、低ければ削りだす切土になります。
図面で読み取る際は、等高線の密度と断面図の現況ラインが重要です。 等高線の間隔が狭いほど急峻な地形で、計画地盤との高低差が大きくなることを示唆しています。また、断面図上で現況線と計画線が交差する「ゼロ点(切盛境界)」の特定は、施工区分を分ける重要なプロセスとなります。

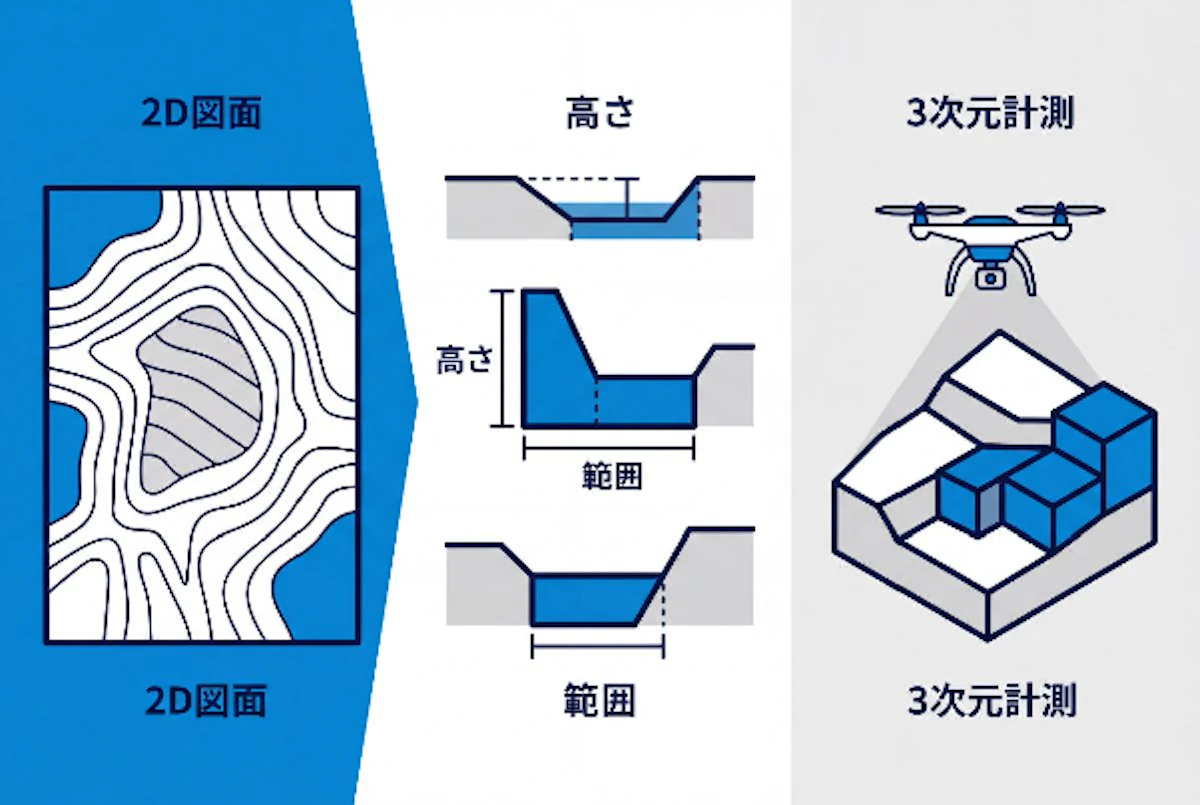

広範囲にわたる造成地や、切盛が入り混じったエリアでは、2D図面だけで全体の高低差を把握するのは簡単ではなく、限界があります。
数メートルおきに作成された断面図の間で地形がどう変化しているかを推測し、平面図と断面図を行き来しながら立体的にイメージする必要があり、見落としが起きやすい場面です。
こうした場面で有効なのが、点群データや3Dモデルによる可視化です。
現況と計画の差分を色分け表示することで、どのエリアがどれだけ盛土・切土されるかを直感的に確認できます。
盛土・切土を正確に判断するには、高さと範囲を数値で捉えることが前提です。
従来、土量の算出には平均断面法やメッシュ法が広く使われていましたが、これらはあくまで断面間の平均をとる「推計」の域を出ませんでした。
近年は、3次元計測技術を活用した施工管理の標準化も進んでおり、測量データから盛土・切土の数量を算出する手法が実務に浸透しています。
点群データを用いれば、地表面を無数の「点」で捉えるため、従来の計算手法よりも遥かに実態に近い数量を算出可能です。
くみきでは、点群データを取り込むことで盛土・切土の計測を数秒で完了し、レポートをワンクリックで自動生成できます。現場調査や測量の工数削減につながるサービスとして50,000以上の現場で使われています。
出典:3次元計測技術を用いた出来形管理要領(案)|国土交通省

図面や2次元の地図だけで造成状況を把握しようとすると、どうしても限界があります。
特に、地形が複雑な現場や広範囲にわたる造成工事では、「どこまでが切土で、どこからが盛土なのか」という正確な境界や、刻々と変化していく盛土・切土の範囲や土量を正確に把握するのは容易ではありません。
平面図と断面図を頭の中で合成しながら土量を予測する作業は、担当者の経験値に依存しやすくなり、結果的に大きな誤差を生むリスクがあります。
私たちが提供する空間データ統合プラットフォーム「くみき」は、こうした現場の課題を前提に設計しています。
くみきでは、ドローンで取得した点群データをもとに、現況地盤と設計地盤を自動で重ね合わせ、盛土・切土の範囲と土量を瞬時に算出できます。これまで膨大な時間を費やしていた現地でのレベル測量や、煩雑なエクセル計算、外注測量に頼っていた工程を、数クリックで完結させることが可能です。
さらに、2026年5月には図面データと現況の土量差分を自動で算出する「差分土量計測機能」をリリースしました。
施工の各フェーズで設計図通りに施工が進んでいるか、どこでどれだけズレが生じているかを即座に把握できるため、出来形管理や施工精度のチェックにもそのまま活用できます。
そのため、現場担当者は「感覚」や「経験」に頼るのではなく、常にセンチメートル単位の客観的な数値ベースで判断できるようになります。
また、計測結果はそのままレポートとして出力できるため、社内共有や発注者への説明資料としても即活用可能。
実際に、くみきを導入した現場では、測量・土量計算にかかる工数を最大95%削減し、生産性は最大9倍に向上しています。外注に頼らず内製化できたことで、コスト削減とスピードの両立を実現しています。
盛土・切土の管理は、単なる数量把握ではなく、工事全体の品質と利益に直結する重要な工程です。くみきは、その判断を“速く・正確に・誰でも”行える状態を実現します。
図面だけでは判断しきれない場面こそ、3Dデータを活用した計測が本来の力を発揮します。
現場の精度とスピードを一段引き上げたい方は、ぜひ一度くみきを活用してみてください。
